Odstopil direktor Dravskih elektrarn. Odnesla ga je afera vetrnica.
Zgodba o 20 let stari vetrnici iz Turčije, ki so jo Dravske elektrarne kupile kot novo, je odnesla generalnega direktorja družbe. Kaj vse je šlo pri projektu narobe?
Generalni direktor Dravskih elektrarn (DEM) Damjan Seme je včeraj odstopil s položaja.
To so včeraj pozno zvečer za necenzurirano.si potrdili tudi v Holdingu Slovenske elektrarne (HSE), lastniku te družbe. Kot so pojasnili, je Seme njihovemu poslovodstvu in nadzornemu svetu DEM posredoval odstopno izjavo.
Po neuradnih informacijah je Seme to storil pred začetkom včerajšnje seje nadzornikov. Ti so obravnavali ugotovitve revizije projekta vetrne elektrarne v občini Loški Potok, ki jo je opravila služba za skladnost poslovanja pri Holdingu Slovenske elektrarne (HSE), lastniku Dravskih elektrarn. Posel preiskujejo tudi kriminalisti.
Kdo bo nasledil Semeta, za zdaj ni jasno. "Postopki imenovanja novega generalnega direktorja DEM so še v teku, zato več trenutno ne moremo komentirati," so še sporočili iz HSE. Odločitev o tem naj bi po naših informacijah sprejeli v naslednjih dneh.
Seme, ki ves čas javno poudarja, da s podrobnostmi projekta vetrne elektrarne do razkritja nepravilnosti ni bil seznanjen, je Dravske elektrarne vodil od konca leta 2022.
Pred tem, v času prejšnje vlade, je bil Seme direktor, torej dejansko drugi mož Dravskih elektrarn, ki jih je takrat vodil član SDS Aleksander Brunčko, pozneje Semetov pomočnik. Takrat je Seme v Dravske elektrarne prišel v kvoti tedanje SMC. Že nekaj let pa v energetskih krogih velja za kader ministra za okolje Bojana Kumra.
Preberite še:
Afera vetrnica: vnaprej oddali razpis, ob pregledu spregledali poškodbe
Kot novo so jim prodali 20 let staro in poškodovano vetrnico
Letos poleti smo na necenzurirano.si razkrili, da se pri projektu, vrednem več kot tri milijone evrov, močno zapleta. Podjetje Hmezad TMT, ki je bilo izbrano na razpisu, jim je namreč dobavilo več kot 20 let staro vetrnico iz Turčije, ki so jo predstavljali kot novo. Ob tem je bila tudi močno poškodovana.
Vetrna elektrarna, ki jo je vlada lani jeseni na predlog ministra za okolje, prostor in energijo Bojana Kumra uvrstila med projekte, sofinancirane iz državnega podnebnega sklada, zato še vedno ne obratuje, saj bi bila nevarna za ljudi in okolje.
Gradbeni nadzor je ugotovil številne hude pomanjkljivosti pri projektu. Izkazalo se je,
- da certifikat za vetrnico iz Turčije ni veljaven v Evropski uniji (EU),
- da je bila turbina, ki jo je dobavilo podjetje Hmezad TMT, dejansko le prototip, ne pa tip agregata, ki ga je predpisovala razpisna dokumentacija.
Z vodjo projekta so se dogovarjali o tem, kako prirediti razpis
Podjetje Hmezad TMT, ki ga vodi Domen Prešeren, je leta 2023 je na razpisu Dravskih elektrarn zmagalo z daleč najcenejšo ponudbo. Toda vse več je podatkov, ki kažejo na to, da je bil posel oddan vnaprej.
Oddaja Tarča pa je objavila prepise sporočil, iz katerih je razvidno, da se je vodja projekta Anamarije Mrgole s predstavnikom Hmezada TMT Matjažem Zupancem dogovarjala o tem, kako prirediti razpis. Po naših informacijah je že septembra 2023, tri mesece pred objavo razpisa, od Hmezada TMT pridobila tako imenovano informativno ponudbo.
Še več: po naših podatkih je Zupanc že pred objavo javnega razpisa želel opraviti meritve na lokaciji bodoče vetrne elektrarne. Zakaj bi to počel, če ni že vnaprej vedel, da bo Hmezad TMT dobil posel?
Preberite še:
Kupili 20 let staro vetrnico, državi pa jo prodali kot novo. Izdale so jih fotografije.
Če ne bi zvišali zagotovljene cene, Hmezad TMT ne bi dobil posla
Poznejši dogodki še krepijo sume, da je bil razpis prirejen. Tega so objavili decembra 2023. Zainteresiranim so vnaprej sporočili, da so pripravljeni zanjo plačati največ 2,3 milijona evrov (brez DDV), izvedena pa bi bila "na ključ".

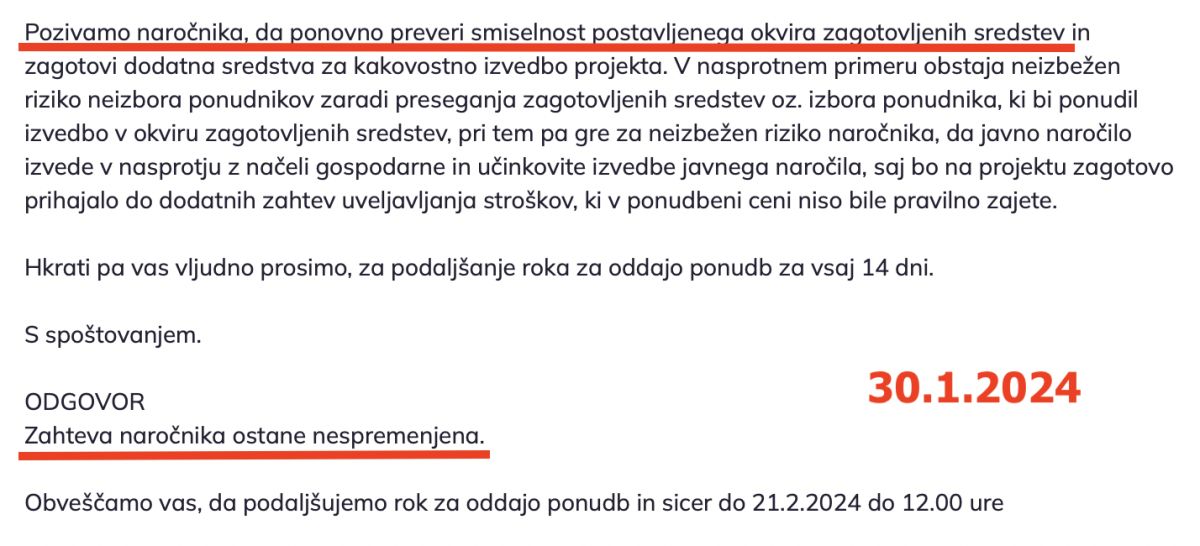

V poznejših tednih je več potencialnih ponudnikov Dravske elektrarne pozivalo, naj obseg zagotovljenih sredstev za projekt povečajo, saj da ta "bistveno odstopa od trenutnih tržnih vrednosti potrebnih materialov in storitev za izvedbo projekta". Še 30. januarja 2024 so bili v Mariboru odločni, da tega ne bodo storili.

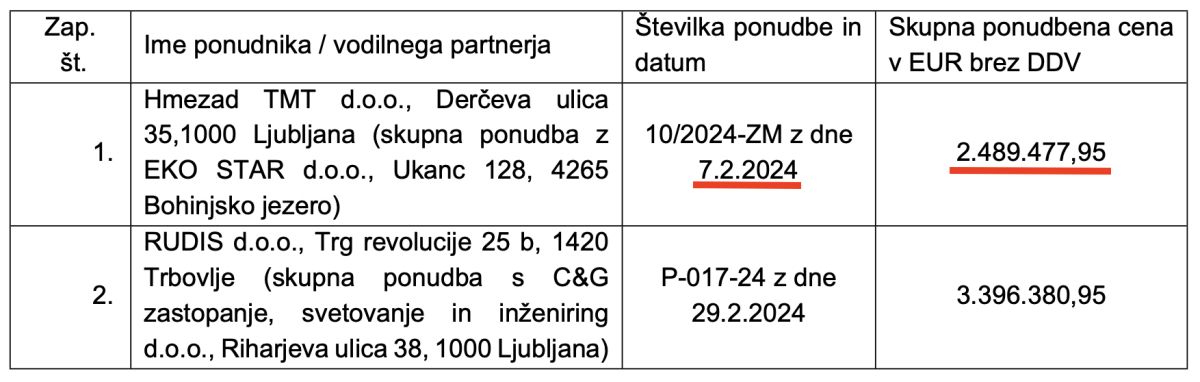

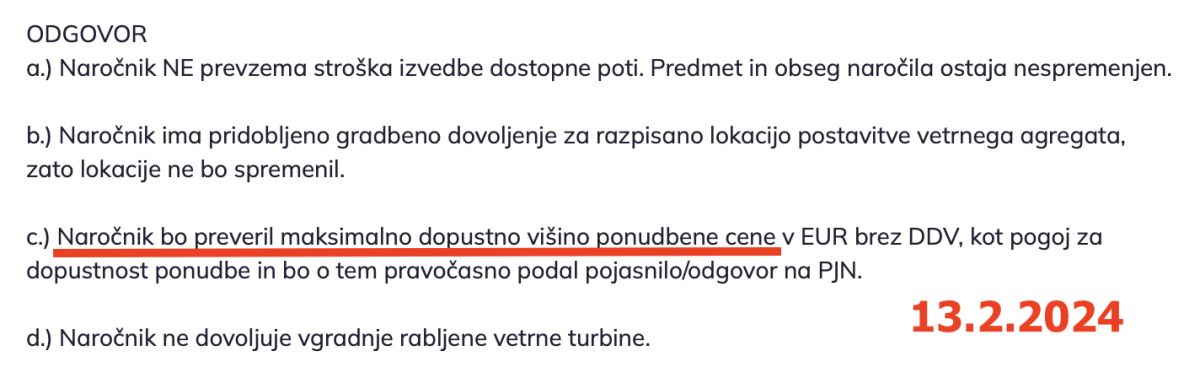

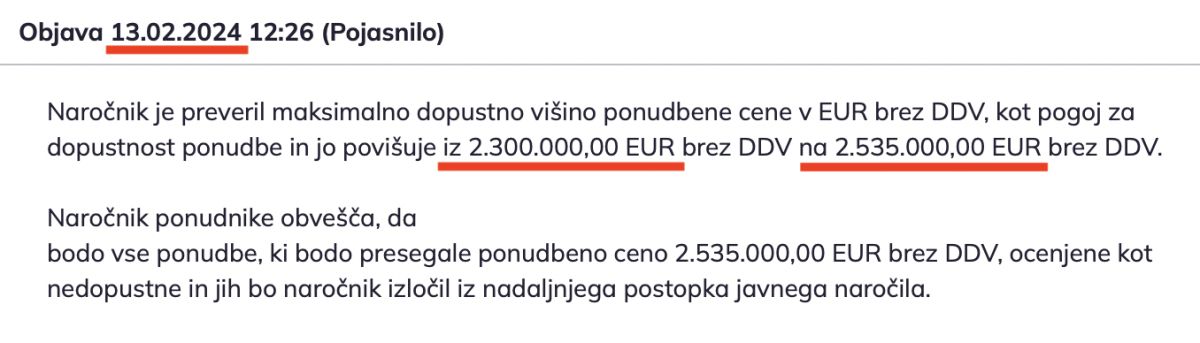

Ko so prejeli uradno ponudbo Hmezada TMT, vredno nekaj manj kot 2,49 milijona evrov, pa so si premislili. Zagotovljena sredstva so zvišali za dobrih 200 tisoč evrov - na 2,54 milijona evrov. Pozor: to je bilo natanko 46 tisoč evrov več od ponudbe Hmezada TMT, ki brez tega zvišanja ne bi ustrezala razpisnim pogojem.
Preberite še:
Kako so Dravske elektrarne trasirale pot do posla bankrotiranemu dobavitelju
Kaj je v Luki Koper počela vodja projekta?
Vodja projekta Mrgole je bila sicer pred prihodom na Dravske elektrarne predstavnica za stike z javnostmi v kabinetu nekdanje ministrice za kmetijstvo Aleksandre Pivec. Do januarja so iz Dravskih elektrarn podjetju Hmezad TMT skupaj plačali dobrih 900 tisoč evrov, po prvih ugotovljenih nepravilnostih pa so nakazila zaustavili.
Te bi lahko v Dravskih elektrarnah ugotovili že vsaj dva meseca prej. Ladja z zastarelo in poškodovano vetrnico pošiljko iz Turčije je namreč v Luko Koper prispela že konec novembra.
Toda tja iz Dravskih elektrarn dan pozneje niso poslali ekipe inženirjev, ki bi opravila tehnični pregled, ampak le Anamarijo Mrgole. Ta ni ugotovila, da bi bilo z vetrnico karkoli narobe. Po naših podatkih je v Maribor poslala le fotografije paketov.
Privoščite si nemoteno branje
Prijavljeni uporabniki Trafike24 z izpolnjenimi podatki profila berejo stran brez oglasov.
Še nimate Trafika24 računa? Registrirajte se
Prijavljeni uporabniki z izpolnjenimi podatki profila berejo vsebine brez oglasov.
- preverjen e-naslov
- preverjena tel. številka
- popolni osebni podatki
- prijava na e-novice
Ste pravkar uredili podatke? Osveži podatke
